УКРУПНЕННАЯ СМЕТА КОНТРАКТА (УСК)
Укрупненная смета контакта (УСК) формируется путем слияния строк внутри разделов локально-сметного расчета из Объединённой сметы контакта в виды работ по определенным условиям. Настройка сопоставления сметных расценок с видами работ осуществляется в оконном интерфейсе проекта.
Как правило в один вид работ объединяются строки раздела ЛСР, которые содержат работы с одинаковым физобъемом (например, устройство свай, устройство фундаментной плиты, окрашивание и т.д.)
Укрупнение строк ОСК до видов работ осуществляется с помощью справочника «Единичные расценки», который представляет из себя набор правил отнесения единичных расценок ЛСР к видам работ из справочника «Физобъемы» PLAN-R.

Для создания шаблонного графика на основе УСК (1) необходимо выбрать график, в который будет выгружена версия. Версия будет загружена в выбранный график в структуре проектов предприятия. Для создания версии необходимо нажать на «Создать версию на основе УСК»(2). Есть возможность экспорта шаблонного графика по УСК в формате .xlsx в двух вариациях – Excel (3) и PLAN-R (4).
Вкладка «УСК»

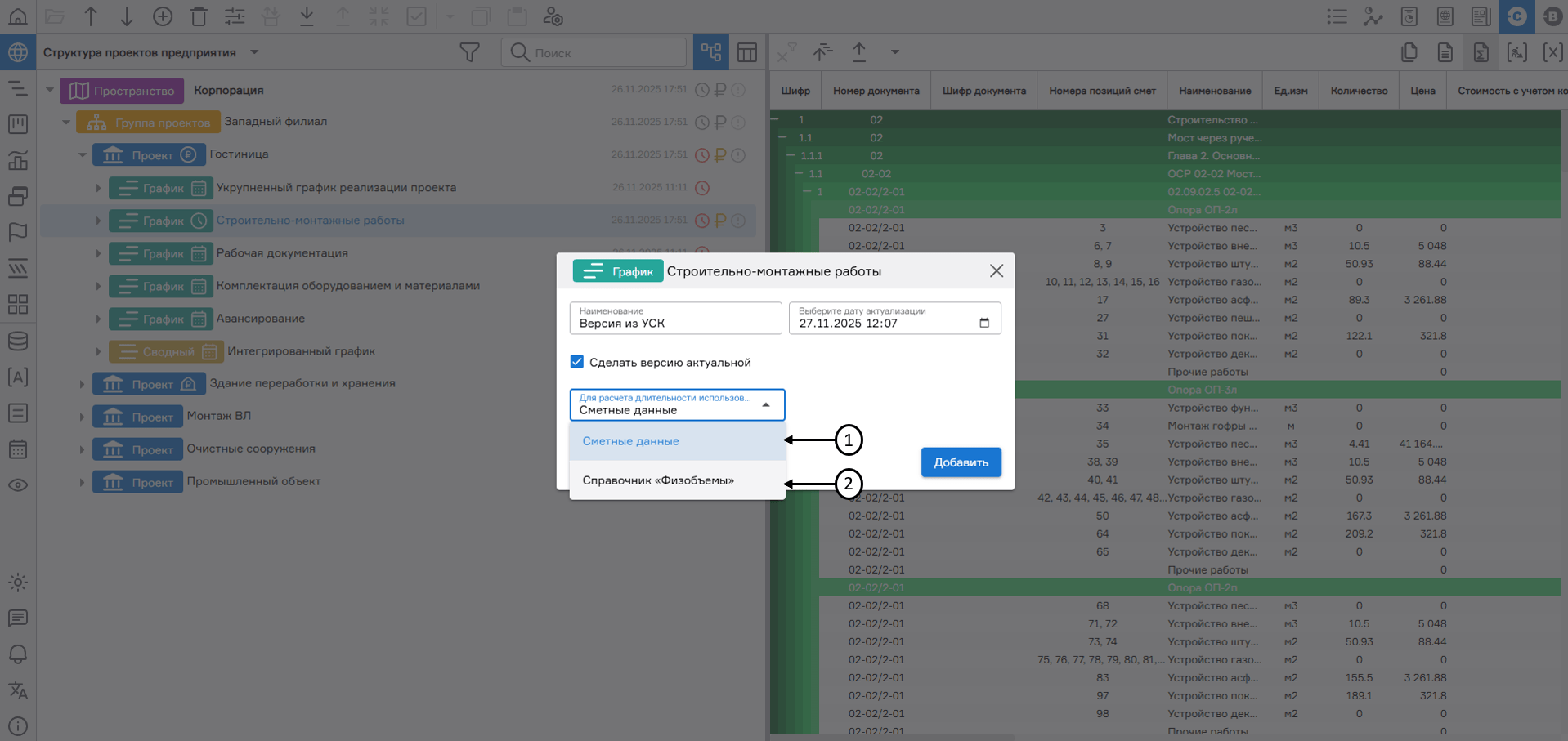

При создании версии на основе УСК PLAN-R дает возможность выбрать, на основе каких данных считать длительности и трудозатраты:
- Сметные данные (по умолчанию) (1);
- Справочник «Физобъемы» (2).
Создание графика на основе УСК
Если создать версию графика из УСК, то:
- В системный атрибут «Сметные трудозатраты План» передается максимальное значение Трудозатрат или Машино-часов;
- В системные атрибуты «Сметный ФО План» и «План ФО» передается значение атрибута «Количество»;
- В системный атрибут «Сметная стоимость План» передается значение атрибута «Стоимость с учетом затрат 8-12 Глав».
Поля «Сметные трудозатраты План», «Сметный ФО План», «Сметная стоимость План» не доступны для ручного ввода.
Если в выпадающем списке выбрано значение «Справочник «Физобъемы», то атрибуты «Плановые трудозатраты», «Рабочая длительность» рассчитываются согласно таблице в зависимости от заполненных данных справочника:
Таблица 6. Расчет атрибутов «План ФО», «Плановые трудозатраты», «Рабочая длительность» при выборе расчета на основе справочника «Физобъемы»
План ФО | Плановые трудозатраты | Плановая стоимость | Данные из справочника «Физобъёмы» | Рабочая длительность | ||
---|---|---|---|---|---|---|
Удельные трудозатраты | Численность бригады | Интенсивность | ||||
Сметный ФО План | Расчет = Уд. трудозатраты * План ФО | Расчет = Расценка * План ФО (если Расценки нет, то расчет не производится) | Есть | Нет | Нет | Пять дней |
Сметный ФО План | Пусто | Расчет = Расценка * План ФО (если Расценки нет, то расчет не производится) | Нет | Есть | Нет | Пять дней |
Сметный ФО План | Пусто | Расчет = Расценка * План ФО (если Расценки нет, то расчет не производится) | Нет | Нет | Есть | План ФО/Интенсивность |
Сметный ФО План | Пусто | Расчет = Расценка * План ФО (если Расценки нет, то расчет не производится) | Нет | Нет | Нет | Пять дней |
Сметный ФО План | Расчет = Уд. трудозатраты * План ФО | Расчет = Расценка * План ФО (если Расценки нет, то расчет не производится) | Есть | Есть | Есть | План ФО / Интенсивность |
Если в выпадающем списке выбрано значение «Сметные данные», то:
- «Плановые трудозатраты» = «Сметные трудозатраты План»;
- «Рабочая длительность» = max («Трудозатраты»; «Машино-часы») / 5, где 5 человек – типовая бригада (при создании версии графика из ОСК применяется та же формула);
- «Удельные трудозатраты» = «Трудозатраты» / «Количество» ФО;
- «Численность бригады» = «Трудозатраты» / «Рабочая длительность»;
- «Интенсивность» = «Численность бригады» / «Удельные трудозатраты»;
- «Плановая стоимость» = «Стоимость всего с учетом коэффициента»;
- «Расценка» = «Плановая стоимость» / «План ФО».
Результат формирования графика из смет
По умолчанию количество человек в типовой бригаде равно 5, если в справочнике «Физобъемы» значения данного атрибута нет.
