РАСЧЕТ РАСПИСАНИЯ ГРАФИКА

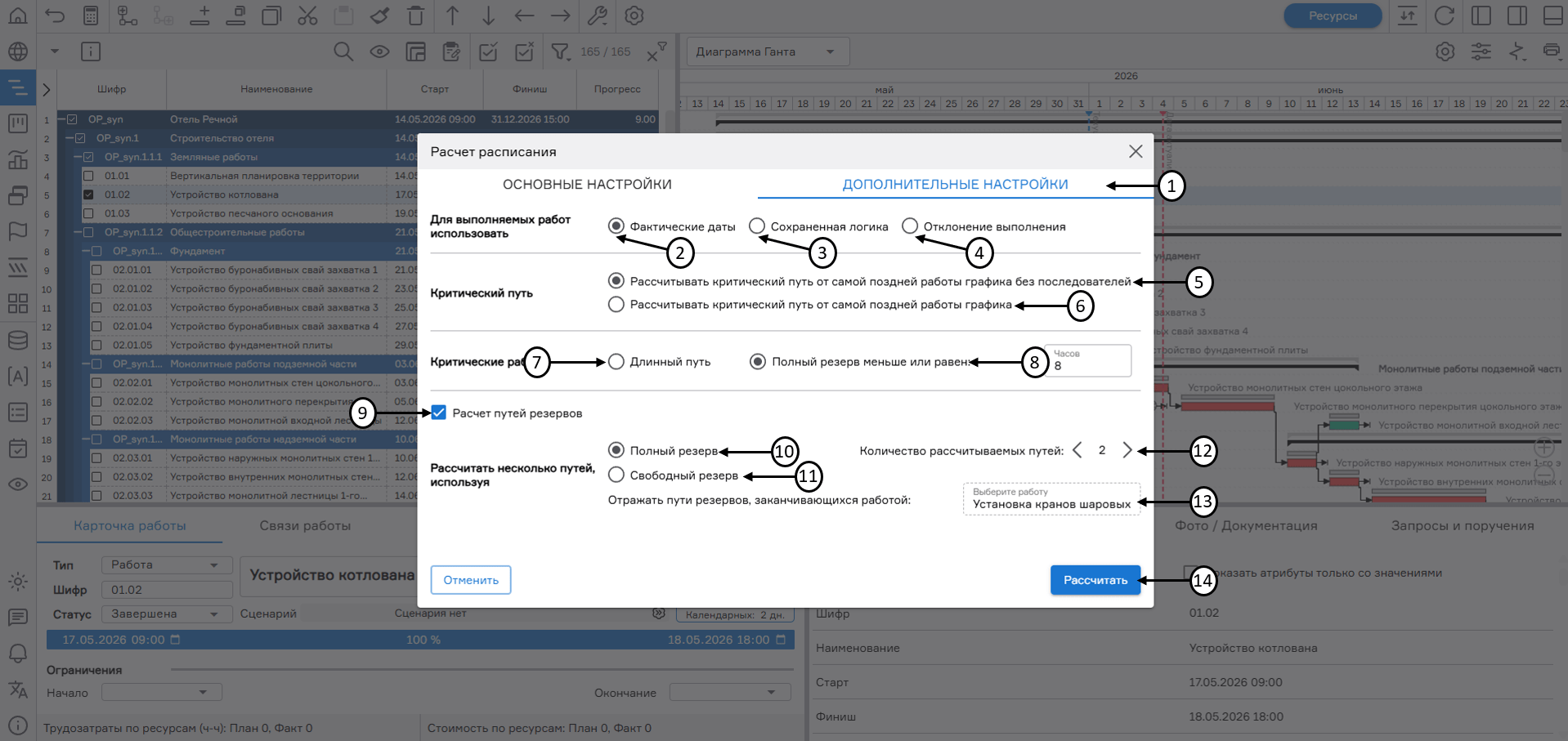

Для перехода в меню настройки и выполнения расчета расписания необходимо в режиме редактирования (1) нажать на кнопку «Расчет» (2) на панели редактирования графика в левой части экрана.

В открывшемся окне необходимо указать следующие параметры:

  • даты расчета расписания – произвольная (3) или текущая (4);
  • настройка «Выберите сценарий по умолчанию для расчета начатых работ» (5) – позволяет выбрать источник (основу) для расчета прогресса работ из следующих вариантов, сгруппированный по следующим параметрам:

По длительности:

  • 1.1. Оставшийся % исходной длительности;
    1.2. Оставшийся % целевой длительности;
    1.3. Равномерно по освоению %;
    1.4. Фиксированные сроки;
    1.5. Фиксированная интенсивность по длительности.

По общему физобъему:

  • 2.1. По интенсивности физобъема;
    2.2. Интенсивность физобъема по фактической длительности;
    2.3. Интенсивность физобъема по исходной длительности;
    2.4. Интенсивность физобъема по целевой длительности;
    2.5 Фиксированная интенсивность по физобъему.

По суточным физобъемам:

  • 3.1. По интенсивности физобъема, старт/финиш по суточным фактам;
    3.2. Интенсивность физобъема по фактической длительности, старт/финиш по суточным фактам;
    3.3. Интенсивность физобъема по исходной длительности, старт/финиш по суточным фактам;
    3.4. Интенсивность физобъема по целевой длительности, старт/финиш по суточным фактам;
    3.5 Фиксированная интенсивность по физобъему, старт/финиш по суточным фактам.

По общим трудозатратам:

  • 4.1. Интенсивность трудозатрат по фактической длительности;
    4.2. Интенсивность трудозатрат по исходной длительности;
    4.3. Интенсивность трудозатрат по целевой длительности;
    4.4 Фиксированная интенсивность по трудозатратам.

По суточным трудозатратам:

  • 5.1 Интенсивность трудозатрат по фактической длительности, старт/финиш по суточным фактам;
    5.2 Интенсивность трудозатрат по исходной длительности, старт/финиш по суточным фактам;
    5.3 Интенсивность трудозатрат по целевой длительности, старт/финиш по суточным фактам;
    5.4 Фиксированная интенсивность по трудозатратам.

По общей стоимости:

  • 6.1. Интенсивность освоения стоимости по фактической длительности;
    6.2. Интенсивность освоения стоимости по исходной длительности;
    6.3. Интенсивность освоения стоимости по целевой длительности.

настройка «Выберите связи для учета обеспечивающих графиков» (6) – позволят указать связи (выбор из выпадающего списка настроенных связей графиков на проекте), сроки обеспечивающих работ которых будут учитываться при расчете расписания текущего графика как ограничения «не раньше, чем» (при необходимости);

Подробное описание алгоритма расчета расписания при выборе различных сценариев содержится в Приложение 2 "Алгоритмы расчета раписания с учетом различных сценариев" После выбора настроек необходимо нажать кнопку «Рассчитать» для выполнения расчета расписания (7).

В форме выбора сценария расчета для сценариев «Фиксированные сроки» и «Равномерно по освоению %» включает чекбоксы:

  • Учитывать оценочные данные (8);
  • Приоритет оценочных данных при расчете (9).

При сценарии «Равномерно по освоению % (по умолчанию)» плановый финиш начатых работ определяется исходя из текущего прогресса работы (т.е. % выполнения по длительности) и даты старта через вычисление фактического темпа выполнения (интенсивности) и расчета оставшаяся длительности работы на основании этой интенсивности.

При сценарии «Фиксированные сроки» прогресс (% выполнения по длительности работ и вех), а также фактическая (AWD) и оставшаяся (RWD) рабочие длительности работ определяются на основании текущих сроков (старт, финиш), не изменяя их.

Чекбокс «Учитывать оценочные данные»:

Выбор данного чекбокса позволяет учитывать данные из полей «Оценочный старт», «Оценочный финиш» и «Оценочный % выполнения» в определение сроков и продолжительности работ при расчете расписания. При такой активной настройке еще до начала самого расчета расписания в системные поля старт, финиш, % выполнения (прогресс) передаются значения из акцептованных оценочных полей. При этом для работы пересчитываются ее зависимые параметры (календарная длительность, рабочая длительность, фактическая рабочая длительность, оставшаяся рабочая длительность). Если оценочные данные заполнены частично (например, только оценочный финиш) то передаются только заполненные данные. Если такая настройка не активна, то оценочные данные в системные поля не передаются, далее происходит обычный расчет расписания в соответствии с установленным сценарием.

Чекбокс «Приоритет оценочных данных при расчете»:

Выбор данного чекбокса позволяет учитывать связи (технологическую последовательность) между работами при расчете расписания. При такой активной настройке при расчете расписания не происходит ни смещения работы по зависимостям, ни пересчет оставшейся длительности, финиша, старта и т.д. на основании указанной даты расчета, т.е. сценарий, установленный, на работе, не имеет значения, все текущие параметры работы сохраняются при расчете расписания. Если настройка не активна, то расчет расписания происходит по общим правилам в соответствии с установленным сценарием, т.е. значения системных полей старт, финиш, процент выполнения может поменяться относительно переданных туда оценочных данных. Данная настройка может быть активирована только при активной настройке «Учитывать оценочные данные».

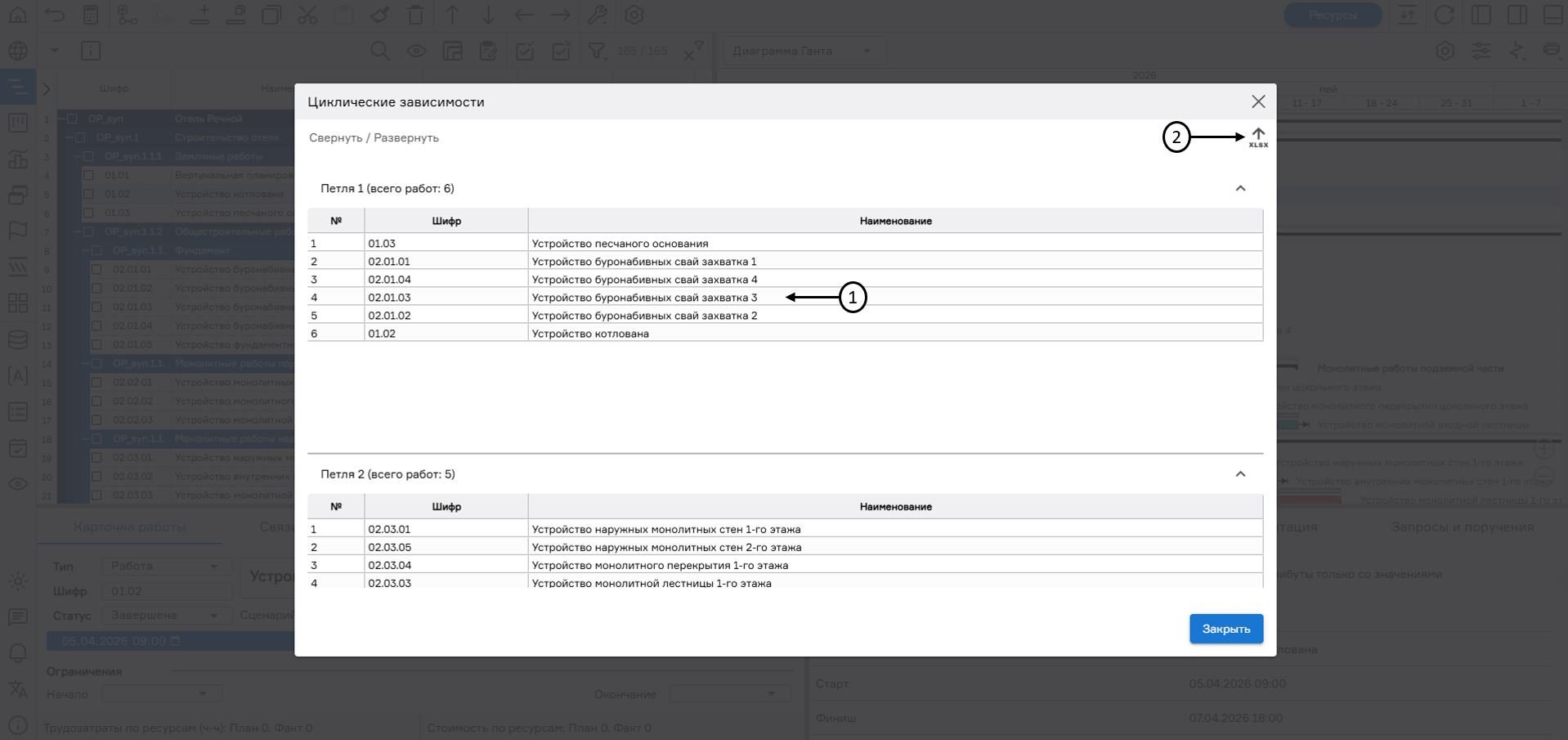

Для каждой связи рассчитывается свободный резерв на основании типа связи:

  • Для связи «Финиш-Старт» свободный резерв = (ранний старт последователя – ранний финиш текущей работы – задержка по связи -1)
  • Для связи «Финиш-Финиш» свободный резерв = (ранний финиш последователя – ранний финиш текущей работы – задержка по связи).
  • Для связи «Старт-Старт» свободный резерв = (ранний старт последователя – ранний старт текущей работы – задержка по связи).
  • Для связи «Старт-Финиш» свободный резерв = (ранний финиш последователя – ранний старт текущей работы – задержка по связи).

Результирующим свободным резервом будет являться наименьший из всех вычисленных.

register imageПереход в меню настройки и выполнения расчета расписания

Корпоративная версия PLAN-R позволяет использовать Автоматический расчет расписания, который будет вызываться в следующих случаях:

  • при создании/удалении работ;
  • добавлении/редактировании/удалении связей;
  • редактировании старта, финиша, рабочей длительности, прогресса, оставшейся и фактической длительности, типа работ, оценочных и целевых данных, исходной длительности;
  • изменении плана/факта ФО/трудозатрат/стоимости.

Система предусматривает групповой расчет версий графиков с помощью кнопки в виде иконки чекбокса (1) на панели инструментов Структуры проектов предприятия.

register imageГрупповые операции на структуре проектов предприятия

При активации кнопки отобразятся чекбоксы на структуре проектов предприятия, с помощью выпадающего меню (2) доступны групповые операции (О функциях меню подробнее см. п. "Импорт/экспорт версий графиков на структуре проектов предприятия").

Для группового расчета версий графиков необходимо на Структуре проектов предприятия активировать чекбоксы нажатием на кнопку в виде иконки чекбокса (1), в меню (2) выбрать функцию "Отметить все" (3) или установить чекбоксы выборочно вручную, далее воспользоваться функцией "Рассчитать расписание у выбранных версий графиков" (4)/ Рассчитать расписание у выбранных версий графиков (5).

register imageГрупповой расчет расписания у выбранных версий графиков

При выборе функции "Рассчитать расписание у выбранных версий графиков" отобразится окно расчета расписания, аналогичное при работе в графике проекта.

register imageМодальное окно «Расчет расписания»

Расчет версий графиков выполняется последовательно по порядку графиков в Структуре проектов предприятия. Если операция по одному графику выполнена неуспешно, то действие переходит на следующий график, без прерывания всего потока.

По результатам выполненной групповой операции выгрузится отчет в формате .xlsx с перечнем графиков и успешности их расчета.

Права на доступ к меню с чекбоксами доступны всем пользователям, но расчет производится только для графиков, на которые у пользователя есть соответствующие права.
