Суммарная работа – это тип работ, предназначенный для объединения нескольких работ в одном или нескольких графиках. Суммарная задача может быть использована для представления графика 2 уровня, упрощения управления работами или для агрегации данных.

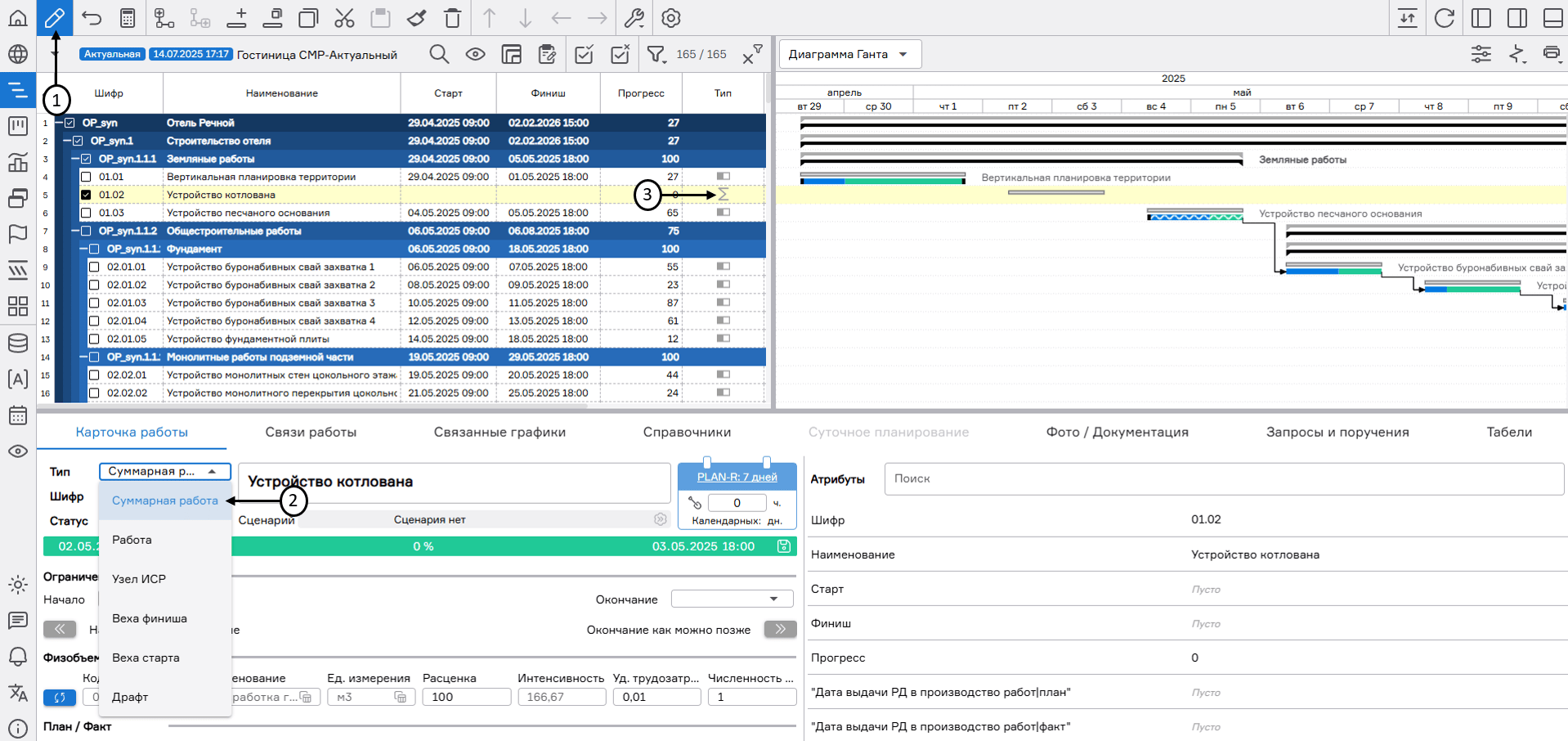

Для создания суммарной работы необходимо на структуре проектов предприятия перейти в узел «График», нажать на кнопку «Редактировать» (1), создать работу или выделить существующую в таблице иерархической структуры работ и изменить значение в поле «Тип» на вкладке «Карточка работы» (2).
В графике работ добавиться новая работа с наименованием «Суммарная задача 1» (3) с типом работы «Суммарная работа».
Создание суммированной работы (1)
Для суммирования работ необходимо выбрать на графике работу с типом «Суммарная работа» (3) и перейти на вкладку «Связи работы» (4), выбрать суммирующий атрибут из выпадающего списка (5).
Суммирующий атрибут может иметь следующие типы:

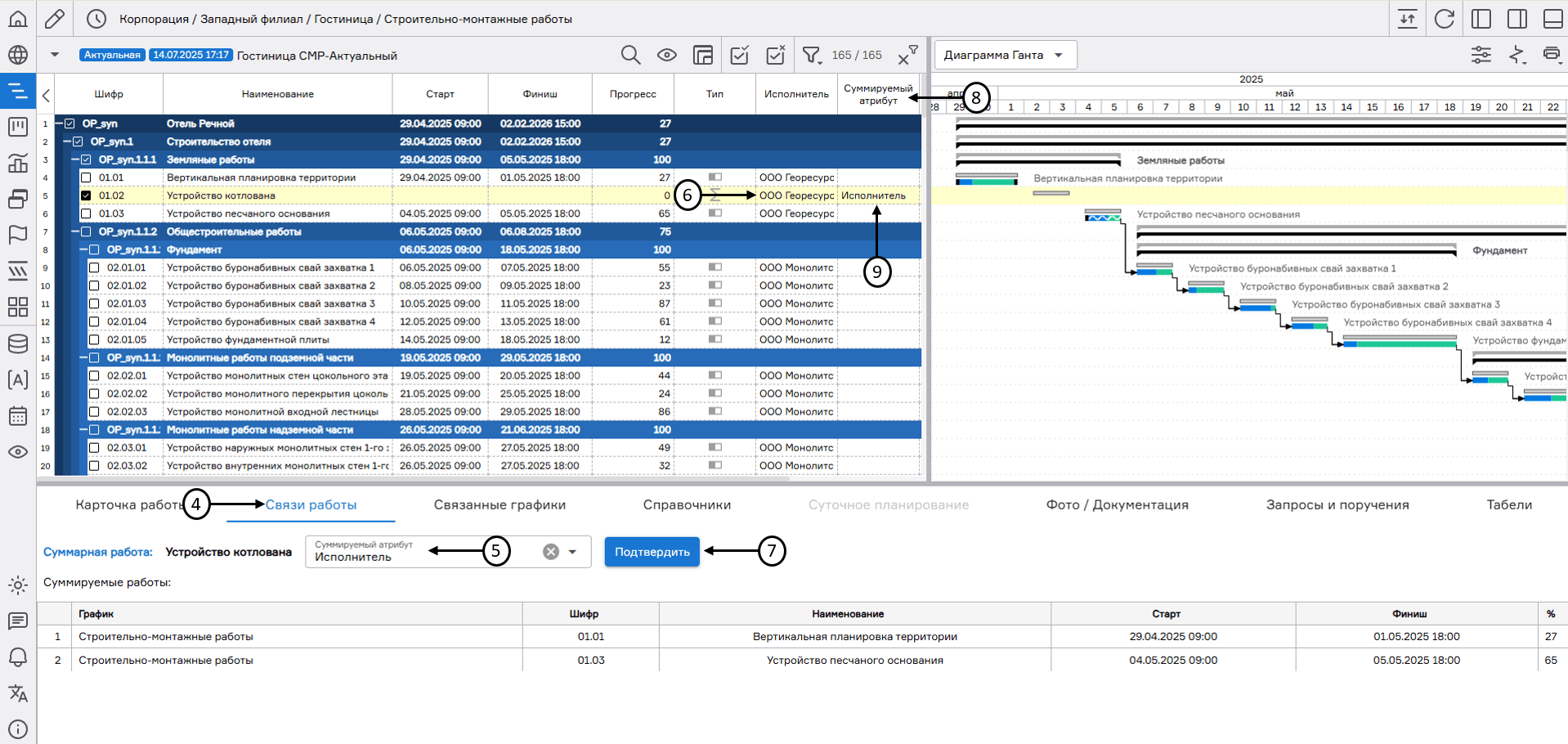

Для отображения суммируемых работ необходимо на графике работ выбрать работу с типом «Суммарная работа» (3), в необходимом атрибуте поставить суммируемое значение (6) и нажать на кнопку «Подтвердить» (7) на вкладке «Связи работы».
Также, система предусматривает суммирование работ при помощи атрибута «Суммирующий код» на графике работы. В атрибуте «Суммирующий код» (8) при помощи выпадающего списка необходимо выбрать суммирующий атрибут (9). На вкладке «Связи работы» (4) отобразятся суммарные работы по выбранному суммирующему атрибуту.
Создание суммированной работы (2)
Сроки суммирующей работы определяются как самая ранняя дата (старт суммарной работы) и самая поздняя дата (финиш суммарной работы) всех работ, у которых суммирующий атрибут совпадает по значению с его значением на суммарной работе. Суммируются работы с типом «Работа», «Веха старта» и «Веха финиша».
Суммарная работа в текущем графике может формироваться по работам других графиков из проекта, если суммирующий атрибут создан на проекте.
Суммарная работа не может быть использована при создании связи работ ни как предшественник, ни как последователь для других работ.
Показатели атрибутов «Трудозатраты» и «Стоимость» в графике работы суммируются на суммарной работе и не учитываются в аналитике узлов «Проект» и «График».
Суммарная работа рассчитывается в момент расчета расписания в самом его конце, после завершения всех расчетных операций, т.к. сроки суммарной работы не влияют на другие работы графика.
При импорте формата XLSX для суммарных работ необходимо заполнить атрибут «Суммирующий код (sum_code)», в котором необходимо указать системный идентификатор атрибута, по которому производится группировка дочерних работ. В случае, если при импорте графика в формате .xlsx идентификатор будет отсутствовать или содержать ошибку, то суммарная задача импортируется как обычная работа.
