ПРИЛОЖЕНИЕ 1. ТРЕБОВАНИЯ К ИСХОДНОЙ ИНФОРМАЦИИ ДЛЯ ЗАГРУЗКИ В PLAN-R
Платформа управления строительными проектами PLAN-R позволяет осуществлять импорт данных, содержащих графики работ (календарно-сетевые, линейные) в различных файловых форматах.
Минимальный набор обязательных атрибутов для импорта данных в PLAN-R вне зависимости от формата импортируемого файла:
- Уникальный идентификатор работы/узла иерархической структуры работ;
- Наименование работы/узла иерархической структуры работ.
Допустимые файловые форматы для загрузки в PLAN-R:
- Файлы с расширением .xer (файлы экспорта данных по проекту из информационных систем Oracle Primavera, Spider Project и др.);
- Файлы с расширением .xml (файлы экспорта данных по проекту из информационных систем Microsoft Project и др);
- Файлы с расширением .xlsx (файлы формата Microsoft Excel).

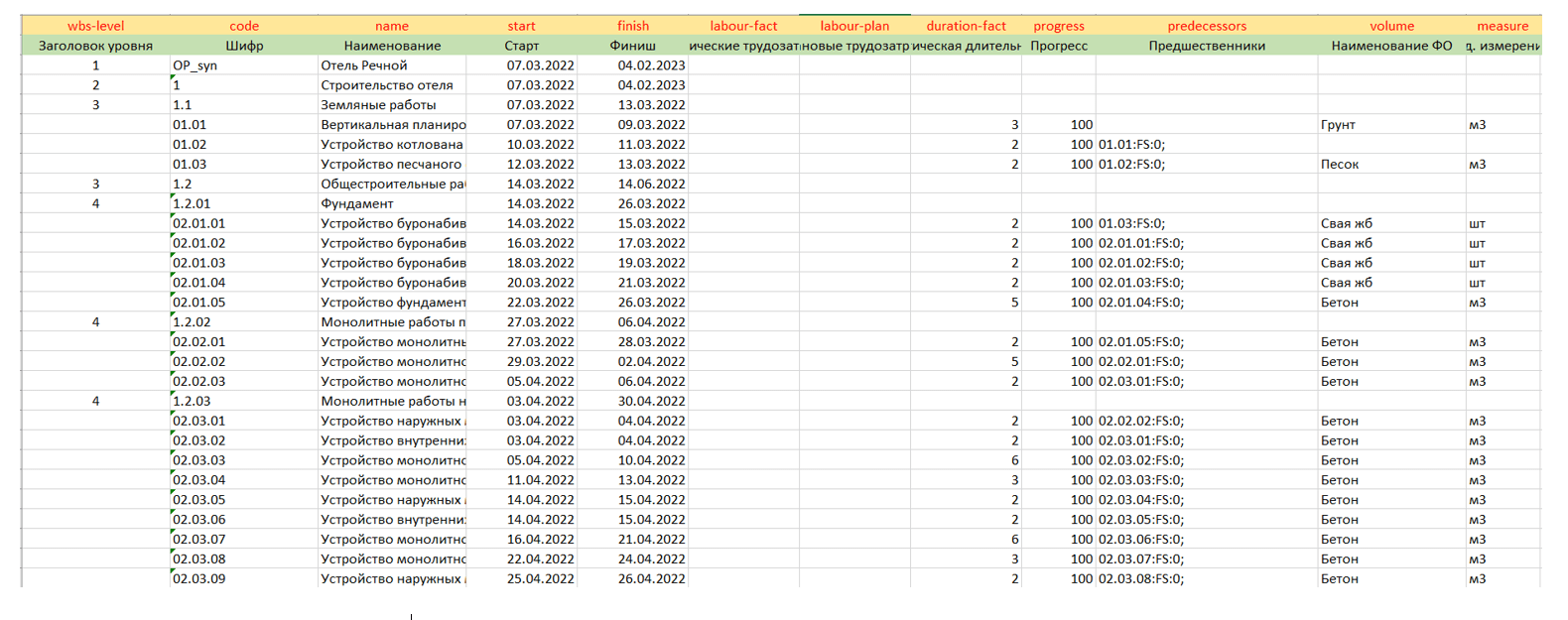

Файлы с расширением .xlsx должны содержать структуру таблицы с данными, где:
- Первая строка – указание типа данных (из перечня возможных типов данных атрибутов в PLAN-R);
- Вторая строка – наименование атрибута работ/узлов иерархической структуры;
- Третья и последующие строки – значения атрибутов работ/узлов иерархической структуры.
Перечень возможных типов данных атрибутов в PLAN-R:
Таблица 7. Перечень возможных типов данных атрибутов в PLAN-R
| Тип атрибута | Наименование |
|---|---|
| date | дата |
| number | число |
| string | строка (текстовый формат данных) |
| money | деньги (финансовые данные в виде числа) |
| through | «сквозной» атрибут в текстовом формате данных |
| boolean | логический |
Внимание: При создании новой актуальной версии графика с помощью импорта файла, сквозной атрибут позволяет сохранить значения на работах, даже если этих значений или атрибута не будет в импортируемом файле. Аналогичным образом атрибут позволяет сохранить значения замещаемой актуальной версии при назначении новой актуальной версии. Атрибут может использоваться для хранения кодов связи между графиками или кодов связи с BIM-моделью.
Таблица 8. Системные атрибуты
| Название | Поле | Тип данных | Свойства | Назначение атрибута |
|---|---|---|---|---|
| % выполнения плана ФО | volume_progress
_on_date |
Число [number] | Не редактируемый, расчетный | Процентное соотношение согласованного факта по физобъему к согласованному плану по физобъему на текущую дату.
Рассчитывается автоматически при нажатии на кнопку «Обновить план ФО и ТР на дату» по формуле: Примечание: не может быть больше 100%. |
| В диапазоне | in_scope | Строка [string] | Список | Режим выполнения работы при расчете расписания графика (см. п. «Расчет расписания графика»). Может принимать значения:
|
| Визуальный профиль | bim_appearance
_profile | Строка [string] | Редактируемый | Значение визуального профиля. Визуальный профиль отображает режим отображения, связанного с работой элемента BIM-модели (cм. раздел «BIM-R. Работа с информационными моделями») при воспроизведении 4D-плеера (см. п. «4D-плеер»). Атрибут содержит преднастроенные значения визуального профиля: установка, обслуживание, нейтральный (невидимый), удаление, временное использование. При необходимости пользователь может настроить собственный визуальный профиль, который будет доступен для назначения на работу. Визуальные профили определяет цвет элемента до начала, в процессе выполнения или завершении работ по элементу, также визуальный профиль может моделировать направление появления элемента на 3D-модели (снизу-вверх, сверху-вниз и тд.). |
| Влияние ограничений на расчет поздних сроков | late_date_
constraint_impact | Строка [string] | Не редактируемый, расчетный | Значение атрибута рассчитывается автоматически в момент расчета расписания при включенном чекбоксе «Выполнить дополнительный расчет поздних сроков без учета ограничений / дедлайна». Атрибут имеет 4 возможных значения:
«Ограничение / дедлайн последователя» - означает, что среди последователей данной работы есть те, на которые назначены ограничения / дедлайн, и они оказывают влияние на расчет поздних сроков текущей работы. |
| Дата изменения | updated_at | Дата [date] | Не редактируемый, автозаполняемый | Дата изменения работы. Заполняется автоматически PLAN-R при:
|
| Дата ограничения на начало | start_limit_date | Дата [date] | Редактируемый | Дата ограничения на начало работы. Работает совместно с атрибутом «Тип ограничения на начало». |
| Дата ограничения на окончание | finish_limit_date | Дата [date] | Редактируемый | Дата ограничения на окончание работы. Работает совместно с атрибутом «Тип ограничения на окончание». |
| Дата создания | created_at | Дата [date] | Не редактируемый, автозаполняемый | Дата создания работы. Заполняется автоматически PLAN-R при:
|
| Дедлайн | deadline | Дата [date] | Редактируемый | Дата крайнего срока завершения работы. Значение атрибута задается пользователем вручную. |
| Ед. измерения | measure | Строка [string] | Редактируемый | Величина, в которой выражается количество физобъема/ ресурса. При внесении значения в атрибут «Ед. измерения» данное значение используется в ресурсном планировании (см. раздел «Планирование в PLAN-R») и передается в атрибут «Наименование», указывается в скобках. |
| Интенсивность | base-intensity
-by-volume | Число [number] | Редактируемый | Количество физического объема/ ресурса, которое может быть выполнено за один рабочий час. Данный атрибут устанавливает интенсивность выполнение работы по физобъему/ ресурсу.
Заполняется в разделе «Карточка работы» и рассчитывается по формуле: Значение атрибута используется при расчете расписания графика по сценариям «2.1 По интенсивности физобъема» и «3.1 По интенсивности физобъема, старт/финиш по суточным фактам». |
| Источник | origin | Строка [string] | Не редактируемый | Отражает происхождение записи. Позволяет отличить работы, созданные в PLAN-R, от импортированных из внешних систем (например, MS Project). |
| Исходная длительность | initial-duration | Число [number] | Редактируемый, расчетный | Значение исходной рабочей длительности в днях. Исходная длительность автоматически приравнивается к значению рабочей длительности, если работа не начата («Прогресс» = 0 или «Статус» = «Не начата»); При установке прогресса по работе значение атрибута фиксируется и далее не приравнивается к значению рабочей длительности. При необходимости пользователь может скорректировать значение атрибута.
Значение атрибута используется при расчете расписания по сценариям:
|
| Исходный шифр | origin_id | Строка [string] | Редактируемый | Отражает исходный шифр записи, импортированных из внешних систем. |
| Календарная длительность | duration | Число [number] | Не редактируемый, расчетный | Длительность работы в календарных днях с учетом выходных и праздничных дней, отмеченных в назначенном на работу календаре. Рассчитывается в PLAN-R через «Старт»/«Финиш», либо через «Старт»/«Рабочую длительность»/«Календарь». Ввести значение вручную нельзя, рассчитывается автоматически. Пример: рабочая длительность у работы 5 дней. На работу назначен пятидневный рабочий календарь. Календарная длительность составит 7 дней (5 рабочих дней + 2 выходных дня). |
| Календарь | calendar | Строка [string] | Список | Название календаря, определяющий рабочее и нерабочее время. Для каждой работы в графике можно назначить календарь, который учитывает выходные/праздничные дни, специфику работы и т.п., подходящий для исполнителя работ. По умолчанию при создании работ устанавливается календарь «PLAN-R: 7 дней». Подробнее о работе с календарями можно прочитать в разделе «Создание и назначение календарей». Рабочая, исходная, календарная, оставшаяся рабочая длительности рассчитываются с учетом назначенного на работу календаря. Примечание: при импорте графиков в PLAN-R нужно проверить, какой календарь назначен у работы. Иначе сроки работ могут отличаться от исходных. |
| Код управляющего ресурса (ФО) | volume_code | Строка [string] | Редактируемый | Идентификатор физического объема/ управляющего ресурса. Используется в модуле COST-R для связи вида работ с локально-сметным расчетом. |
| Комментарий исполнителя | executor
_comment | Строка [string] | Редактируемый | Предназначен для хранения комментариев исполнителя к работам. |
| Контур | executor | Строка [string] | Редактируемый | Содержит информацию об исполнителе работы. Используется для ограничения видимости работ в версии графика для пользователя. Для ограничения видимости работ необходимо:
|
| Куратор | curator | Строка [string] | Список | Имя пользователя, который может согласовывать фактические значения в ресурсном планировании. На каждую работу можно назначить несколько кураторов. Примечание: в список кураторов возможно назначить только сотрудников, имеющих доступ к данному графику. |
| Наименование | name | Строка [string] | Редактируемый | Описание или обозначения конкретной деятельности в графике. Этот атрибут служит для идентификации деятельности и обычно содержит краткое и понятное описание задачи или этапа, который необходимо выполнить в рамках графика. Обязательный атрибут при импорте файлов, в т.ч импорт по сценариям «Обновление» и «Удаление». |
| Наименование узла ИСР | parent_name | Строка [string] | Не редактируемый | Содержит в себе наименование родительского узла в иерархической структуре работ, к которому относится работа графика. |
| Наименование управляющего ресурса (ФО) | volume | Строка [string] | Редактируемый | Описание конкретного измеримого объема работ/ управляющего ресурса, который должен быть достигнут в ходе выполнения работы в графике. |
| Орг. блок | org_unit | Строка [string] | Редактируемый | Используется для хранения дополнительной информации принадлежности работы к организационной структуре предприятия. |
| Оставшаяся рабочая длительность | remaining-work
-duration | Число [number] | Редактируемый, расчетный | Количество рабочего времени, необходимое для завершения работы от текущего момента до ее завершения. Рассчитывается:
|
| Отклонение ФО на дату | valume_lag
_on_date | Число [number] | Не редактируемый, расчетный | Указывает на наличие или отсутствие отклонений в суточном распределении между согласованными и фактическими значениями физобъема на текущую дату (не включительно). Рассчитывается, как разность сумм суточных фактических значений физобъема и суточных согласованных плановых значений физобъема: Значение атрибута обновляется по кнопке «Обновить плановую стоимость, ФО и ТР на дату». |
| Отклонение рабочей длительности от ЦП | target-lag-by
-work-duration | Число [number] | Не редактируемый, расчетный | Указывает на наличие или отсутствие отклонений по рабочей длительности работы из актуальной версии графика от целевой версии. Рассчитывается, как разность рабочей длительности из актуальной версии и рабочей длительности из целевой версии. Значения в данном атрибуте будут отображаться только при наличии целевой версии графика или наличия соответствующей целевой работы. Соотнесение работ происходит по значению атрибута «Шифр». При создании или назначении новой целевой версии, а также при изменении значений в текущей целевой версии, необходимо обновить значения атрибута в актуальной версии. |
| Отклонение старта от ЦП | target-lag
-by-start | Число [number] | Не редактируемый, расчетный | Указывает на наличие или отсутствие отклонений старта работы или вехи старта из актуальной версии графика от целевой версии. Рассчитывается, как дельта от даты старта из актуальной версии и старта из целевой версии. Значения в данном атрибуте будут отображаться только при наличии целевой версии графика или наличия соответствующей целевой работы. Соотнесение работ происходит по значению атрибута «Шифр». При создании или назначении новой целевой версии, а также при изменении значений в текущей целевой версии, необходимо обновить значения атрибута в актуальной версии. |
| Отклонение стоимости на дату | cost_lag
_on_date | Число [number] | Не редактируемый, расчетный | Отображает наличие или отсутствие отклонений в суточном распределении между согласованными и фактическими значениями стоимости на текущую дату (не включительно). Рассчитывается, как разность сумм суточных фактических значений стоимости и суточных согласованных плановых значений стоимости актуальной версии. Значение атрибута обновляется по кнопке «Обновить плановую стоимость, ФО и ТР на дату». |
| Отклонение трудозатрат на дату | labour_lag
_on_date | Число [number] | Не редактируемый, расчетный | Указывает на наличие или отсутствие отклонений в суточном распределении между согласованными и фактическими значениями трудозатрат на текущую дату (не включительно). Рассчитывается, как разность сумм суточных фактических значений трудозатрат и суточных согласованных плановых значений трудозатрат: Применение: Значение атрибута обновляется по кнопке «Обновить плановую стоимость, ФО и ТР на дату». |
| Отклонение финиша от ЦП | target-lag
-by-finish | Число [number] | Не редактируемый, расчетный | Указывает на наличие или отсутствие отклонений финиша работы или вехи финиша из актуальной версии графика от целевой версии. Рассчитывается, как дельта от даты финиша из актуальной версии и финиша из целевой версии. Значения в данном атрибуте отображаются только при наличии целевой версии графика или наличия соответствующей связанной работы в целевой версии графика. Соотнесение работ происходит по значению атрибута «Шифр». При создании или назначении новой целевой версии, а также при изменении значений в текущей целевой версии, необходимо обновить значения атрибута в актуальной версии. |
| Оценочный % выполнения | estimate_
progress | Число [number] | Редактируемый | Процент выполнения работы по оценке исполнителя. Оценочный процент может быть использован для корректировки прогресса по работе. Передать значения в атрибут можно:
Для актуализации данных через форму в личном кабинете необходимо включить уведомления для актуализации графика (см. п. «Просмотр уведомлений для пользователя в Личном кабинете») и назначить исполнителя на работу графика (см. п. «Назначение исполнителя работы»). Оценочный процент выполнения может учитываться при расчете расписания графика (см. п. «Расчет расписания графика»). Для учета оценочных данных при расчете расписания необходимо предварительно согласовать данные, внесенные по работам. Согласование оценочных данных может производить пользователь с соответствующими правами (см. п. «Добавление ролей пользователя») или куратор, назначенный на работу графика. Оценочные данные, которые необходимо согласовать, отображаются на работах графика серой заливкой, для быстрого поиска работ с несогласованными оценочными данными можно воспользоваться фильтром по акцептованию (см. п. «Фильтрация»). |
| Оценочный старт | estimate_start | Дата [date] | Редактируемый | Ориентировочное начало выполнения работы по оценке исполнителя. Оценочный старт может быть использован для корректировки старта по работе и в ряде случаев может быть более приоритетным перед исходным значением старта. Передать значения в атрибут можно:
Для актуализации данных через форму в личном кабинете необходимо включить уведомления для актуализации графика (см. п. «Просмотр уведомлений для пользователя в Личном кабинете») и назначить исполнителя на работу графика (см. п. «Назначение исполнителя работы»). Оценочный старт может учитываться при расчете расписания графика (см. п. «Расчет расписания графика»). Для учета оценочных данных при расчете расписания необходимо предварительно согласовать данные, внесенные по работам. Согласование оценочных данных может производить пользователь с соответствующими правами (см. п. «Добавление ролей пользователя») или куратор, назначенный на работу графика. Оценочные данные, которые необходимо согласовать, отображаются на работах графика серой заливкой, для быстрого поиска работ с несогласованными оценочными данными можно воспользоваться фильтром по акцептованию (см. п. «Фильтрация»). |
| Оценочный финиш | estimate_finish | Дата [date] | Редактируемый | Ориентировочное окончание выполнения работы по оценке исполнителя. Оценочный финиш может быть использован для корректировки финиша по работе и в ряде случаев может быть более приоритетным перед исходным значением финиша. Передать значения в атрибут можно:
Для актуализации данных через форму в личном кабинете необходимо включить уведомления для актуализации графика (см. п. «Просмотр уведомлений для пользователя в Личном кабинете») и назначить исполнителя (см. п. «Назначение исполнителя работы») на работу графика. Оценочный финиш может учитываться при расчете расписания графика (см. п. «Расчет расписания графика»). Для учета оценочных данных при расчете расписания необходимо предварительно согласовать данные, внесенные по работам. Согласование оценочных данных может производить пользователь с соответствующими правами (см. п. «Добавление ролей пользователя») или куратор, назначенный на работу графика. Оценочные данные, которые необходимо согласовать, отображаются на работах графика серой заливкой, для быстрого поиска работ с несогласованными оценочными данными можно воспользоваться фильтром по акцептованию (см. п. «Фильтрация»). |
| План | volume-plan | Число [number] | Редактируемый | Запланированный объем работ, выраженный через физобъем/ ресурс. Этот показатель часто используется в строительных и производственных графиках для отслеживания прогресса выполнения задач на основе фактически выполненного объема работ/ ресурсов по сравнению с запланированными. Значения этого атрибута можно автоматизировано распределить по дням в блоке суточного планирования (см. п. «Суточное распределение плана и факта при упрощенном планировании» и «Суточное распределение плана при ресурсном планировании»). |
| План ФО на дату | valume_plan
_on_date | Число [number] | Не редактируемый, расчетный | Сумма значений распределенного планового физобъема по работе в ресурсном планировании до текущей даты не включительно. Рассчитывается по значениям согласованного плана: Применение: данный атрибут используется для сравнения значений планового физобъема с распределенным значением. С помощью него можно проанализировать, сколько по плану должны были выполнить физического объема по работе на текущую дату. Значение атрибута обновляется по кнопке «Обновить плановую стоимость, ФО и ТР на дату». |
| Плановая стоимость | cost-plan | Деньги [money] | Редактируемый | Запланированная стоимость работы. Может включать в себя расходы на материалы, трудовые ресурсы, оборудование и другие элементы, необходимые для завершения работы. Значения этого атрибута можно автоматизировано распределить по дням в блоке ресурсного планирования (см. п. «Суточное распределение плана и факта при упрощенном планировании» и «Суточное распределение плана при ресурсном планировании»). |
| Плановая стоимость на дату | cost_plan
_on_date | Деньги [money] | Не редактируемый, расчетный | Отображает сумму значений распределенной плановой стоимости по работе в ресурсном планировании до текущей даты (не включительно). Рассчитывается по значениям согласованного плана актуальной версии. |
| Плановая стоимость на дату по ЦП | target_cost_
plan_on_datee | Число [number] | Не редактируемый, расчетный | Отображает сумму значений распределенной плановой стоимости по работе в ресурсном планировании до текущей даты (не включительно).
Рассчитывается по значениям согласованного плана целевой версии только для элементов с типом «Работа» в актуальной и целевой версиях при включенном версионировании СПФ. Значение атрибута обновляется по кнопке «Обновить плановую стоимость, ФО и ТР на дату». Значение атрибута не рассчитывается, если версионирование СПФ выключено. |
| Плановая стоимость по оперативному распределению УР (ФО) | plan_price
_by_operative | Деньги [money] | Не редактируемый, расчетный | Сумма значений планируемых затрат на выполнение работы, выраженная через единицу планового физического объема/ управляющего ресурса: Оперативный план УР (ФО) берется в ресурсном планировании из каждого конкретного дня выполнения работы. Примечание: значение атрибута обновляется по кнопке «Согласовать факт». |
| Плановая стоимость по распределенной ставке и оперативному распределению УР (ФО) | plan_price_by_ allocation_ and_operative | Деньги [money] | Не редактируемый, расчетный | Сумма значений планируемых затрат на каждый конкретный день на выполнение работы, выраженная через единицу планового физического объема/ управляющего ресурса: Распределенная ставка и оперативный план УР (ФО) берутся в ресурсном планировании из каждого конкретного дня выполнения работы. Примечание: значение атрибута обновляется по кнопке «Согласовать факт». |
| Плановая стоимость по распределенной ставке и согласованному распределению УР (ФО) | plan_price
_by_accepted | Деньги [money] | Не редактируемый, расчетный | Сумма значений планируемых затрат на каждый конкретный день на выполнение работы, выраженная через единицу планового физического объема/ управляющего ресурса: Распределенная ставка и согласованный план УР (ФО) берутся в ресурсном планировании из каждого конкретного дня выполнения работы. Примечание: значение атрибута обновляется по кнопке «Согласовать факт». |
| Плановая стоимость по ресурсам УР | cost_plan_
main_resource | Деньги [money] | Не редактируемый, расчетный | Отображает запланированную стоимость управляющего ресурса, рассчитывается автоматически по формуле: |
| Плановая стоимость по согласованному распределению УР (ФО) | plan_price
_by_allocation | Деньги [money] | Не редактируемый, расчетный | Сумма значений планируемых затрат на выполнение работы, выраженная через единицу планового физического объема/ управляющего ресурса: Согласованный план УР (ФО) берется в ресурсном планировании из каждого конкретного дня выполнения работы. Примечание: значение атрибута обновляется по кнопке «Согласовать факт». |
| Плановое количество на дату по ЦП | target_volume
_plan_on_date | Число [number] | Не редактируемый, расчетный | Отображает сумму значений распределенного планового физобъема по работе в ресурсном планировании до текущей даты (не включительно). Рассчитывается по значениям согласованного плана целевой версии только для элементов с типом «Работа» в актуальной и целевой версиях при включенном версионировании СПФ. Значение атрибута обновляется по кнопке «Обновить плановую стоимость, ФО и ТР на дату». Значение атрибута не рассчитывается, если версионирование СПФ выключено. |
| Плановые трудозатраты | labour-plan | Число [number] | Редактируемый | Запланированный объем работ, выраженный через трудозатраты. Трудозатраты выражаются в чел.-дн. Значения этого атрибута можно автоматизировано распределить по дням в блоке ресурсного планирования (см. п. «Суточное распределение плана и факта при упрощенном планировании» и «Суточное распределение плана при ресурсном планировании»). |
| Плановые трудозатраты на дату | labour_plan
_on_date | Число [number] | Не редактируемый, расчетный | Сумма значений распределенных плановых трудозатрат по работе в ресурсном планировании (п. «Управление фактом в суточном планировании»). до текущей даты не включительно. Рассчитывается по значениям согласованного плана: Применение: данный атрибут используется для сравнения значений плановых трудозатрат с распределенным значением. С помощью него можно проанализировать, сколько по плану должно быть использовано трудозатрат по работе на текущую дату. Значение атрибута обновляется по кнопке «Обновить плановую стоимость, ФО и ТР на дату». |
| Плановые трудозатраты на дату по ЦП | target_labour
_plan_on_date | Число [number] | Не редактируемый, расчетный | Отображает сумму значений распределенных плановых трудозатрат по работе в ресурсном планировании до текущей даты (не включительно). Рассчитывается по значениям согласованного плана целевой версии только для элементов с типом «Работа» в актуальной и целевой версиях при включенном версионировании СПФ. Значение атрибута обновляется по кнопке «Обновить плановую стоимость, ФО и ТР на дату». Значение атрибута не рассчитывается, если версионирование СПФ выключено. |
| Плановые трудозатраты по ресурсам УР | labour_plan
_main_resource | Число [number] | Не редактируемый, расчетный | Отображает запланированные трудозатраты управляющего ресурса, рассчитывается автоматически по формуле: |
| Поздний старт | late_start | Дата [date] | Не редактируемый, расчетный | Максимально возможный поздний старт работы без задержки общего срока завершения графика. Вычисляется автоматически при расчете расписания (см. «Приложение 2. Алгоритмы расчета расписания с учетом различных сценариев») графика на основе критического пути, ограничений и зависимостей между работами. |
| Поздний старт (без учета ограничений/ дедлайна) | late_start
_no_constraint | Дата [date] | Не редактируемый, расчетный | Значение атрибута рассчитывается автоматически в момент расчета расписания при включенном чекбоксе «Выполнить дополнительный расчет поздних сроков без учета ограничений / дедлайна». Дата позднего старта, рассчитанная по календарно-сетевой модели (справа-налево), в которой не учитываются назначенные на работы ограничения и дедлайны. |
| Поздний финиш | late_finish | Дата [date] | Не редактируемый, расчетный | Максимально возможный поздний финиш работы без задержки общего срока завершения графика. Вычисляется автоматически при расчете расписания (см. «Приложение 2. Алгоритмы расчета расписания с учетом различных сценариев») графика на основе критического пути, ограничений и зависимостей между работами. |
| Поздний финиш (без учета ограничений/ дедлайна) | late_finish
_no_constraint | Дата [date] | Не редактируемый, расчетный | Значение атрибута рассчитывается автоматически в момент расчета расписания при включенном чекбоксе «Выполнить дополнительный расчет поздних сроков без учета ограничений / дедлайна». Дата позднего финиша, рассчитанная по календарно-сетевой модели (справа-налево), в которой не учитываются назначенные на работы ограничения и дедлайны. |
| Полный резерв | full_reserve | Число [number] | Не редактируемый, расчетный | Количество времени, выраженное в рабочих днях/часах, на которое может быть задержано выполнение задачи без задержки общего срока завершения графика. Значение полного резерва может находиться как в положительном диапазоне, так и отрицательном. Наличие отрицательного резерва может указывать на наличие ограничений по работе, так и на нарушение технологической последовательности выполнения работ. По умолчанию работа с величиной полного резерва равной «0» или меньше относится к работам находящихся на критическом пути. При необходимости можно задать величину полного резерва, от которой работа будет относиться к работам, находящимся на критическом пути графика. Для этого необходимо изменить значение в поле «Резерв критического пути» в настройка графика на вкладке «Основные». Значение атрибута рассчитывается автоматически при расчете расписания (см. «Приложение 2. Алгоритмы расчета расписания с учетом различных сценариев») графика. |
| Полный резерв (без учета ограничений/ дедлайна) | total_float
_no_constraint | Число [number] | Не редактируемый, расчетный | Значение атрибута рассчитывается автоматически в момент расчета расписания при включенном чекбоксе «Выполнить дополнительный расчет поздних сроков без учета ограничений / дедлайна». Рассчитывается как разница между поздними сроками работы, рассчитанными без учета ограничений и ранними сроками работы. Показывает величину временного резерва, на которую можно удлинить / задержать работу без влияния на дату завершения графика. В отличие от атрибута «Полный резерв» данный атрибут не учитывает влияние ограничений / дедлайнов на поздние сроки работ, что позволяет оценить реальное влияние работы на сроки графика. |
| Последователи | relation-out | Строка [string] | Не редактируемый, расчетный | Значение шифра работы-последователя, от которой зависит начало или окончание данной работы. Определяется установленными связями между работами графика (см. п. «Настройка связей между работами графиков»), при наличии нескольких последователей значение шифров указывается через запятую. |
| Предшественники | relation-in | Строка [string] | Не редактируемый, расчетный | Значение шифра работы-предшественника, от которой зависит начало или окончание данной работы. Определяется установленными связями между работами графика (см. п. «Настройка связей между работами графиков»), при наличии нескольких предшественников значение шифров указывается через запятую. |
| Прогресс | progress | Число [number] | Редактируемый, расчетный | Процент выполнения работы. Значение атрибута не может быть больше 100 %. Рассчитывается:
При необходимости пользователь может произвести корректировку значения атрибута. |
| Процент выполнения плана по трудозатратам на дату | labour_progress
_on_date | Число [number] | Не редактируемый, расчетный | Процентное соотношение согласованного факта по трудозатратам к согласованному плану по трудозатратам на текущую дату. Рассчитывается автоматически при нажатии на кнопку «Обновить плановую стоимость, ФО и ТР на дату» по формуле: Примечание: не может быть больше 100%. Пример: если текущая дата 15.05.2025, то значения согласованного факта и плана из суточного планирования суммируются до даты 14.05.2025. Далее рассчитывается процентное соотношение этих значений. |
| Процент по количеству | progress_
by_volume | Число [number] | Не редактируемый, расчетный | Процентное соотношение фактического физобъема к плановому физобъему. Рассчитывается автоматически при заполненных значениях атрибутов по формуле: Не может быть больше 100%. При расчете расписания по физобъему значение процента по количеству приравнивается к прогрессу. Примечание: чтобы процент по количеству соответствовал действительности, нужно убедиться, что фактическое значение физобъема из ресурсного планирования акцептовано с помощью кнопки «Согласовать суточный факт» (см. п. «Управление фактом в суточном планировании»). |
| Процент по стоимости | progress_
by_cost | Число [number] | Не редактируемый, расчетный | Процентное соотношение фактической стоимости к плановой стоимости. Рассчитывается автоматически при заполненных значениях атрибутов по формуле: Не может быть больше 100 %. При расчете расписания (см. «Приложение 2. Алгоритмы расчета расписания с учетом различных сценариев»)
по общей стоимости значение процента по стоимости приравнивается к прогрессу. Примечание: чтобы процент по стоимости соответствовал действительности, нужно убедиться, что фактическое значение стоимости из ресурсного планирования акцептовано с помощью кнопки «Согласовать суточный факт» (см. п. «Управление фактом в суточном планировании»). |
| Процент по трудозатратам | progress_
by_labour | Число [number] | Не редактируемый, расчетный | Процентное соотношение фактических трудозатрат к плановым трудозатратам. Рассчитывается автоматически при заполненных значениях атрибутов по формуле: Не может быть больше 100%. При расчете расписания по трудозатратам значение процент по трудозатратам приравнивается к прогрессу. Примечание: чтобы процент по трудозатратам соответствовал действительности, нужно убедиться, что фактическое значение трудозатрат из ресурсного планирования акцептовано с помощью кнопки «Согласовать суточный факт» (см. п. «Управление фактом в суточном планировании») |
| Путь ИСР | parents_
name_path | Строка [string] | Не редактируемый | Отображает полный иерархический путь от самой верхней работы структуры (узел ИСР) до выбранной работы графика, включая все родительские уровни между ними. Например, для работы «Фундамент», которая входит в дочерний узел ИСР «Подземные работы», принадлежащий узлу ИСР «Речной отель», значение атрибута «Путь ИСР» будет: «Речной отель/ Подземные работы/ Фундамент» |
| Рабочая длительность | work-duration | Число [number] | Редактируемый, расчетный | Длительность выполнения работы, выраженная в рабочих часах или днях. Рассчитывается:
По умолчанию при создании работы рабочая длительность составляет 5 рабочих дней или 40 часов при стандартном календаре PLAN-R. |
| Рабочая длительность по ЦП | target-work-duration | Число [number] | Не редактируемый, расчетный | Рабочая длительность из целевой версии графика. Данный атрибут может быть применен для анализа наличия или отсутствия отклонений по длительности работы в актуальной версии графика. Значения в данном атрибуте отображаются только при наличии целевой версии графика или наличия соответствующей связанной работы в целевой версии графика. Соотнесение работ происходит по значению атрибута «Шифр». При создании/назначении новой целевой версии, а также при изменении значений в текущей целевой версии, необходимо обновить значения атрибута в актуальной версии. |
| Свободный резерв | free_reserve | Число [number] | Редактируемый, расчетный | Максимальное количество времени, выраженное в рабочих днях/часах, на которое можно отложить выполнение работы без задержки начала любой работы последователя. Значение атрибута рассчитывается автоматически при расчете расписания (см. «Приложение 2. Алгоритмы расчета расписания с учетом различных сценариев») графика. |
| Сметная плановая стоимость | costr_cost_plan | Число [number] | Не редактируемый | Атрибут, используемый в модуле COST-R. Рассчитывается при создании версии графика на основе УСК. В системный атрибут «Сметная плановая стоимость» передается значение атрибута «Стоимость с учетом коэффициента». |
| Сметное плановое количество | costr_volume_plan | Число [number] | Не редактируемый | Атрибут, используемый в модуле COST-R. Рассчитывается при создании версии графика на основе УСК. В атрибут «Сметное плановое количество» передается значение атрибута «Количество». |
| Сметные плановые трудозатраты | costr_labour_plan | Число [number] | Не редактируемый | Атрибут, используемый в модуле COST-R. Рассчитывается при создании версии графика на основе УСК. В атрибут «Сметные плановые трудозатраты» передается максимальное значение «Трудозатрат» или «Машино-часов». |
| Создан | created_by | Строка [string] | Не редактируемый | Имя и логин пользователя, который создал работу. Значение атрибута заполняется автоматически при создании работы. |
| Ставка | price | Число [number] | Редактируемый | Стоимость использования физобъема/ ресурса за единицу времени или за единицу физобъема/ ресурса. При внесении значения в атрибут данное значение будет отображено в ресурсном планировании в колонке «Ставка». Значение атрибута используются для определения значений в атрибутах «Плановая стоимость по оперативному распределению УР (ФО)», «Плановая стоимость по согласованному распределению УР (ФО)» и «Фактическая стоимость по фактическому распределению УР (ФО)». |
| Старт | start | Дата [date] | Редактируемый, расчетный | Это атрибут, содержащий плановое или фактическое начало работы в версии графика. При условии «Статус» = «Не начата» атрибут отображает плановое начало работы. При условии «Статус» ≠ «Не начата» атрибут отображает фактическое начало работы (дата Старта фиксируется). Значение может изменяться при расчете расписания (зависит от примененного сценария расчета). При необходимости пользователь может произвести корректировку значения атрибута. |
| Статус | status | Строка [string] | Список | Статус текущего состояния выполнения работы. Атрибут содержит следующие значения:
Установка статуса работы происходит автоматически при внесении прогресса по работе. При необходимости пользователь может самостоятельно установить значения статуса. |
| Суммируемый атрибут | summe_code | Строка [string] | Список | Задаёт правило группировки работ. PLAN-R собирает все работы графика (в том числе из других графиков проекта), у которых значение указанного атрибута совпадает со значением на суммарной работе, и объединит их под ней (см. п. «Суммарные работы»). Суммируемый атрибут может иметь следующие типы:
|
| Тип | wbs-type | Строка [string] | Список | Это атрибут, содержащий графическое отображение типа записи в версии графика. Работа без прогресса;
|
| Тип ограничения на начало | start_limit_type | Строка [string] | Список | Значение установленного ограничения на старт работы. Атрибут содержит следующие значения:
|
| Тип ограничения на окончание | finish_limit_type | Строка [string] | Список | Значение установленного ограничения на финиш работы. Атрибут содержит следующие значения:
|
| Тип сценария | timetable-script | Строка [string] | Список | Отображает наличие индивидуального сценария расчета расписания (см. «Приложение 2. Алгоритмы расчета расписания с учетом различных сценариев»), примененного к работе версии графика. Указанный у работы сценарий будет более приоритетным перед общим сценарием остановленного в меню расчета расписания. Пример использования: при расчете расписания версии графика применяется сценарий «РАВНОМЕРНО ПО ОСВОЕНИЮ %», но для вех графика можно установить сценарий «Фиксированные сроки» для фиксации времени наступления этапов. |
| Удельные трудозатраты | specific_labour_costs | Число [number] | Редактируемый | Количество человеко-часов на единицу физического объема/ ресурса. Добавить значение атрибута можно на вкладках «Карточка работы» и «Ресурсное планирование». В модуле COST-R при создании версии графика на основе УСК с использованием сметных данных рассчитывается по формуле: Также используется для расчета Интенсивности. |
| Учитывать на узлах и в аналитике | calculation_inclusion | Логический [boolean] | Редактируемый | При активации чекбокса PLAN-R суммирует атрибуты работы по стоимости и трудозатратам на узлах иерархической структуры работ и в аналитике структуры проектов предприятия. |
| Факт | volume-fact | Число [number] | Редактируемый | Фактически выполненный объем работ, выраженный через физобъем/ ресурс. Значения этого атрибута можно автоматизировано распределить по дням в блоке ресурсного планирования (см. п. «Суточное распределение плана и факта при упрощенном планировании» и «Суточное распределение плана при ресурсном планировании»). Также на основании внесенных фактических значений можно перераспределить план. При вводе значения в атрибут «Факт» в таблицу ИСР данное значение не нужно акцептовать. Но при условии сбора факта через интерфейс ресурсного планирования, значение факта нужно акцептовать. При акцептовании в таблицу ИСР будет передана сумма значений суточного факта по работе. |
| Фактическая длительность | duration-fact | Число [number] | Редактируемый, расчетный | Количество времени, фактически затраченное на выполнение работы от её начала до завершения или до времени актуализации графика. |
| Фактическая стоимость | cost-fact | Деньги [money] | Редактируемый | Фактически выполненный объем работ, выраженный через стоимость. Значения этого атрибута можно автоматизировано распределить по дням в блоке ресурсного планирования (см. п. «Суточное распределение плана и факта при упрощенном планировании» и «Суточное распределение плана при ресурсном планировании»). Также на основании внесенных фактических значений можно перераспределить план. При вводе значения в атрибут «Фактическая стоимость» в таблицу ИСР данное значение не нужно акцептовать. Но при условии сбора факта через интерфейс ресурсного планирования, значение факта нужно акцептовать. При акцептовании в таблицу ИСР будет передана сумма значений суточного факта по работе. |
| Фактическая стоимость по распределенной ставке и фактическому распределению УР (ФО) | fact_cost_
by_fact_price | Деньги [money] | Не редактируемый, расчетный | Сумма значений фактических затрат на каждый конкретный день на выполнение работы, выраженная через единицу фактического физического объема/ управляющего ресурса: Распределенная ставка и факт УР (ФО) берется в ресурсном планировании из каждого конкретного дня выполнения работы. Примечание: значение атрибута обновляется по кнопке «Согласовать факт». |
| Фактическая стоимость по ресурсам УР | cost_fact
_main_resource | Деньги [money] | Не редактируемый, расчетный | Сумма произведений согласованного факта по управляющему ресурсу: |
| Фактическая стоимость по фактическому распределению УР (ФО) | fact_price
_by_allocation | Деньги [money] | Не редактируемый, расчетный | Сумма значений фактических затрат на выполнение работы, выраженная через единицу фактического физического объема/ управляющего ресурса: Факт УР (ФО) берется в ресурсном планировании из каждого конкретного дня выполнения работы. Примечание: значение атрибута обновляется по кнопке «Согласовать факт». |
| Фактические трудозатраты | labour-fact | Число [number] | Редактируемый | Фактически выполненный объем работ, выраженный через трудозатраты. Значения этого атрибута можно автоматизировано распределить по дням в блоке ресурсного планирования (см. п. «Суточное распределение плана и факта при упрощенном планировании» и «Суточное распределение плана при ресурсном планировании»). Также на основании внесенных фактических значений можно перераспределить план. При вводе значения в атрибут «Фактические трудозатраты» в таблицу ИСР данное значение не нужно акцептовать. Но при условии сбора факта через интерфейс ресурсного планирования значение факта нужно акцептовать. При акцептовании в таблицу ИСР будет передана сумма значений суточного факта по работе. |
| Фактические трудозатраты по ресурсам УР | labour_fact
_main_resource | Деньги [money] | Не редактируемый, расчетный | Сумма произведений согласованного факта по управляющему ресурсу на уд. трудозатраты: Факт УР (ФО) берется в ресурсном планировании из каждого конкретного дня выполнения работы. |
| Финиш | finish | Дата [date] | Редактируемый, расчетный | Планируемая или фактическая дата окончания работы. Дату Финиша можно ввести вручную или автоматически рассчитать в PLAN-R (при условии, что у работы Прогресс не равен 100 и статус «Не начата»/«Выполняется», иначе дата Финиша не изменит свое значение). Если ввести дату вручную, то у работы изменится рабочая длительность и прогресс.
Это атрибут, содержащий плановое или фактическое окончание работы в версии графика. При условии «Статус» ≠ «Завершена» атрибут отображает плановое окончание работы. При условии «Статус» = «Завершена» атрибут отображает фактическое окончание работы. Рассчитывается:
При необходимости пользователь может произвести корректировку значения атрибута. |
| Целевой старт | target-start | Дата [date] | Не редактируемый | Дата старта работы из целевой версии графика (см. п. «Назначение актуальной и целевой версии графика»). Данный атрибут может быть применен для анализа наличия или отсутствия отклонений по старту работы в актуальной версии графика. Значения в данном атрибуте отображаются только при наличии целевой версии графика или наличия соответствующей связанной работы в целевой версии графика. Соотнесение работ происходит по значению атрибута «Шифр». При создании или назначении новой целевой версии, а также при изменении значений в текущей целевой версии, необходимо обновить значения атрибута в актуальной версии. |
| Целевой финиш | target-finish | Дата [date] | Не редактируемый | Дата финиша работы из целевой версии графика (см. п. «Назначение актуальной и целевой версии графика»). Данный атрибут может быть применен для анализа наличия или отсутствия отклонений по финишу работы в актуальной версии графика. Значения в данном атрибуте отображаются только при наличии целевой версии графика или наличия соответствующей связанной работы в целевой версии графика. Соотнесение работ происходит по значению атрибута «Шифр». При создании или назначении новой целевой версии, а также при изменении значений в текущей целевой версии, необходимо обновить значения атрибута в актуальной версии. |
| Шифр | code | Строка [string] | Редактируемый | Уникальный идентификатор задачи. Шифр автоматически присваивается каждой задаче при добавлении в график в интерфейсе (до 20 символов включительно). При необходимости пользователь может самостоятельно установить значения шифра для выбранной записи или задать маску префикса или постфикса и инкремент в «Настройках узла» отдельно для шифра работ и шифра узлов. Для этого необходимо в настройках графика на вкладке «Основные» настроить правила формирования шифра работ и узлов (см. п. «Редактирование значений атрибутов и пакет работ»). |
| Шифр узла ИСР | material-path | Строка [string] | Не редактируемый | Шифр узла родителя, которому принадлежит работа. Данный атрибут используется для указания родительского узла ИСР при импорте файла формата .xlsx по сценарию «Обновить данные версии». Значение атрибута определяет положение записи (работа, узел ИСР, веха старта или веха финиша) в иерархической структуре работ и может использоваться при:
При создании новой версии графика при помощи импорта данный атрибут заполняется автоматически. |
Атрибут с типом данных wbs-level представляет целое числовое значение является признаком узла ИСР и определяет её уровень.
Атрибут с типом данных predecessors представляет из себя перечень предшествующих работ, связанных технологическими зависимостями. Такой перечень формируется в формате
code_1:relation_type+lag;code_2:relation_type+lag;…
где:
- code_1, code_2 – уникальные идентификаторы работ-предшественников (значение атрибута с типом данных code);
- relation_type – тип связи между работами. Возможные значения: FS, SS, FF, SF (finish-start, start-start, finish-finish, start-finish). Если тип связи не указан явно, по умолчанию устанавливается тип связи FS;
- lag – задержка по указанной связи в формате целого положительного либо отрицательного числа (по умолчанию равно 0, не обязательно у явного указания);
- ; - разделитель между перечислением работ-предшественников.
Примеры записи перечня работ предшественников:
A1100; A1200:SS; A1300:FF5; A1400:FF-10
Пример шаблона загрузки данных в формате .xlsx:
Пример файла в формате .xlsx для экспорта в PLAN-R
